师市80万千瓦新能源基地建设项目“冬季攻势”如火如荼
发布时间:2022-12-16 17:10 来源:第二师铁门关市

 为全面贯彻落实师市“冲刺四季度、打好收官战,部署明年一季度、实现开门红”推进会议精神,全面推进项目建设“冬季攻势”。12月14日至16日,师市发改委调研组一行3人深入二师80万新能源项目现场调研,就新能源项目进展、冬季施工、存在问题及下一步工作等开展深入调研。

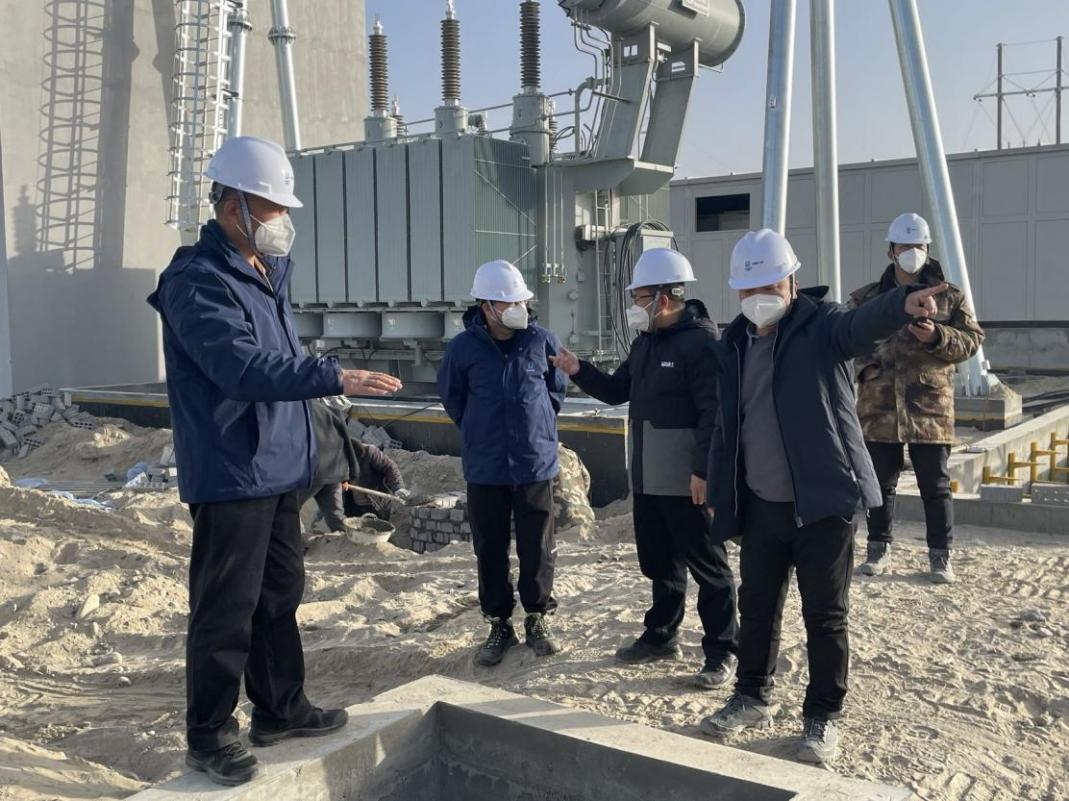

       12月14日下午,调研组一行人深入36团在中核、中广核风力发电项目现场调研。实地查看了解项目进度,听取项目现场相关负责人汇报。据了解,目前中核36团20万千瓦风电项目总投资97401万元,已完成投资92012万元。累计电气设备安装完成90%,总体工程形象进度达94%。中广核36团20万千瓦风电项目投资98191万元,已完成投资91080万元,土建及基础类工作已全面完成,总体工程形象进度92%。



 15日下午-16日上午,调研组一行人深入34团、33团中广核、华能光伏发电项目现场,与企业、施工单位等相关负责人深入交流,详细了解项目进展及施工中存在的关建技术和问题。据了解,目前中广核34团10万千瓦光伏项目总投资45592万元,计划年内完成投资12000万元,目前已完成临时用地选址、试桩和场地勘察。华能33团、34团30万千瓦光伏项目总投资178680万元,计划年内完成投资38000万元,目前项目临建及进场道路已施工完毕。



        调研过程中,师市发改委调研组一行对三家央企顶着寒冬奋战在项目施工现场付出的辛勤劳动及项目建设进度、建设质量给予充分肯定,就如何保障施工安全、施工质量的前提下,进一步加快推进项目建设进度提出具体要求:一是师市发改委和各有关团场将进一步靠前服务,积极帮助解决项目推进中遇到的困难和问题,促进项目有序建设;二是各企业要关心关爱现场施工人员的生活、工作状态,做好防寒保暖工作,切实保障全体员工的安全和健康;三是要抓好施工现场的安全管理,针对施工道路状况和复杂地形,现场人员在冬季施工过程中要切实把好安全质量关;四是各企业要加强统筹协调,积极调配人力、物力,集中力量加快项目建设,在确保安全和质量的前提下加快施工进度,及时梳理剩余工程量,科学合理安排项目竣工收尾工作,确保师市40万千瓦风电项目12月底前全面建成,具备并网条件,师市40万千瓦光伏项目年度建设任务顺利完成。

       团场有关领导及企业负责同志陪同调研。
